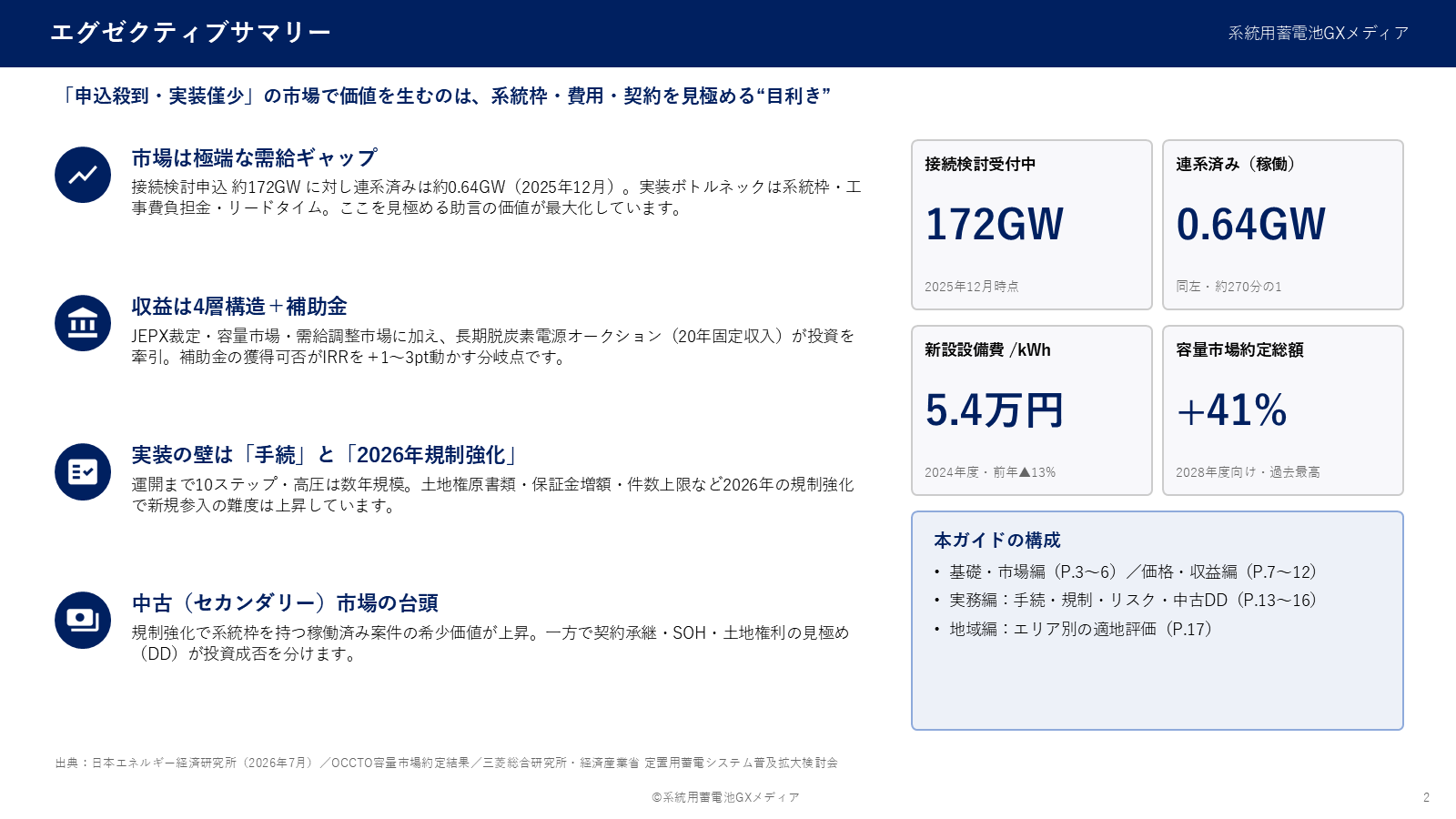

市場概況:「申込殺到・実装僅少」という歪みと政策の後押し

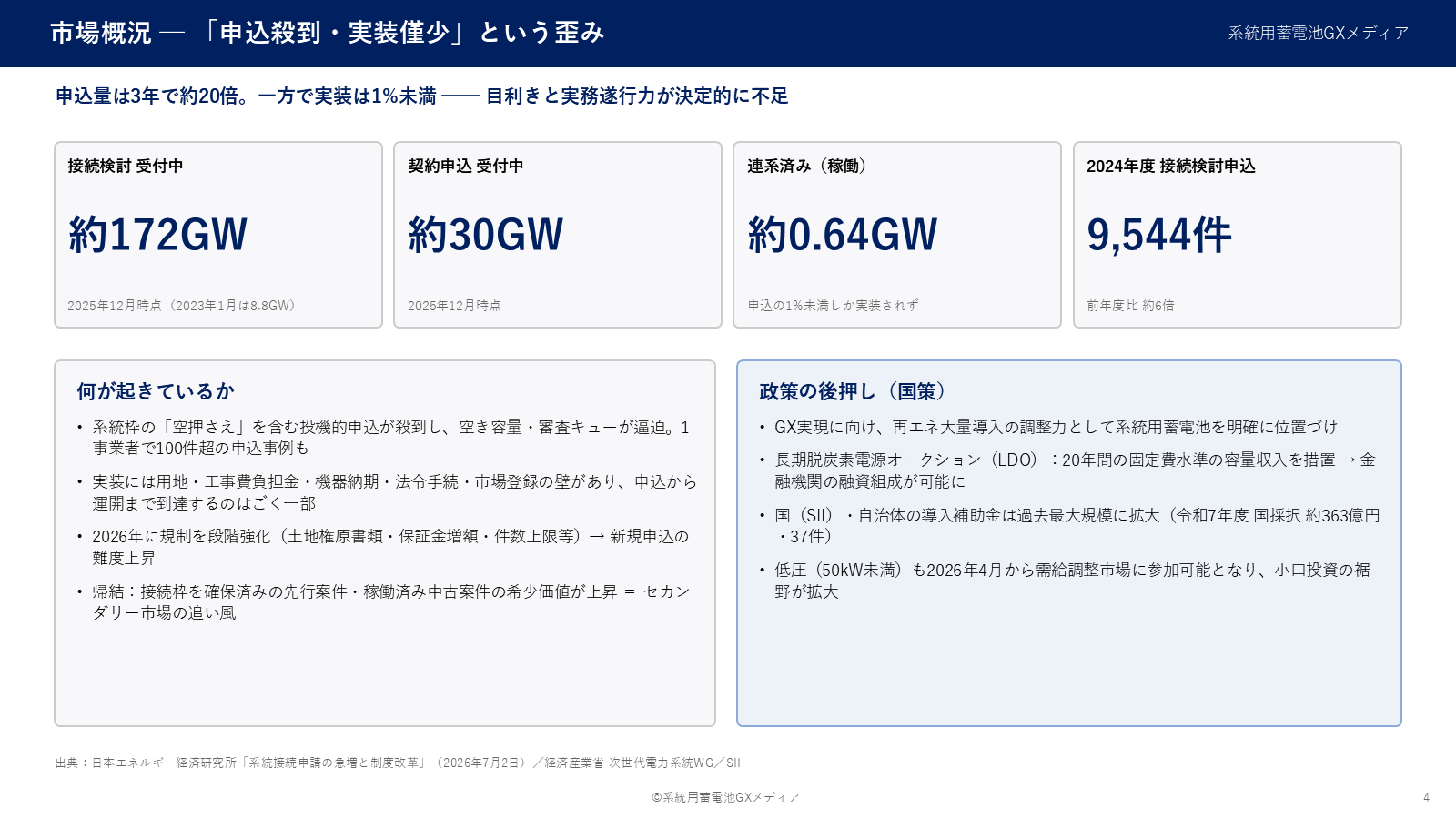

系統用蓄電池の市場は、接続検討の申込量が2023年1月の8.8GWから2025年12月には約172GWへと3年で約20倍に膨らむ一方、連系済み(稼働)は約0.64GWと申込の1%未満にとどまる「申込殺到・実装僅少」の状態にあります。実装のボトルネックは系統枠・工事費負担金・リードタイムであり、ここを見極める目利きと実務遂行力が決定的に不足しています。本記事では市場の歪みの構造と、2026年の規制強化、国策としての後押しを整理します。
数字で見る需給ギャップ
日本エネルギー経済研究所の整理(2026年7月)に基づく、2025年12月時点の主要数値は次のとおりです。

接続検討の受付中:約172GW(2023年1月は8.8GW。3年で約20倍)
契約申込の受付中:約30GW
連系済み(稼働):約0.64GW。稼働は申込の約270分の1に過ぎません。
2024年度の接続検討申込件数:9,544件(前年度比約6倍)
申込が殺到する一方で実装がごくわずかという構造は、市場が未成熟で、参入者の多くが用地・負担金・納期・手続・市場登録のいずれかの壁を越えられていないことを示しています。
何が起きているか:系統枠の「空押さえ」と実装の壁
申込殺到の背景には、系統枠を確保だけしておく「空押さえ」を含む投機的な申込があります。1事業者で100件を超える申込事例もあり、空き容量と審査キューが逼迫しました。
実装までの壁:用地の権原確保、接続検討回答で判明する工事費負担金、機器の納期、法令手続、市場登録と多くの壁があり、申込から運転開始まで到達するのはごく一部です。
セカンダリー市場への追い風:この結果、実際に接続枠を確保済みの先行案件や稼働済みの中古案件の希少価値が上昇しています。
2026年の規制強化が意味すること
空押さえを排除するため、2026年には段階的な規制強化が実施されています。
1月:接続検討申込への土地権原書類の提出が要件化
4月:契約申込の保証金が増額
6月:発電側(放電)と需要側(充電)の同時受付が義務化
8月:事業者あたりの申込件数に上限を設定
新規申込の実務ハードルは上がり、「土地権原の先行確保」と「申込枠の戦略配分」が新設参入の前提条件になりました。詳細は「手続と2026年規制強化」編で解説します。
政策の後押し:国策としての位置づけ
国はGX実現に向けた再エネ大量導入の調整力として系統用蓄電池を明確に位置づけています。市場の歪みと政策の後押しが同時に存在することが、この分野の投資機会とリスクの両方を生んでいます。

長期脱炭素電源オークション(LDO):20年間の固定費水準の容量収入が措置され、金融機関の融資組成を可能にしました。
補助金の拡大:国(SII)・自治体の導入補助金は過去最大規模に拡大し、令和7年度の国の採択は約363億円・37件に達しています。
低圧の市場参加:2026年4月から低圧(50kW未満)も需給調整市場に参加可能となり、小口投資の裾野が広がりました。
本記事は2026年8月時点の公表データを編集部が整理した情報提供目的の内容であり、特定の投資行動を推奨するものではなく、将来の収益・補助金の採択・市場価格を保証するものではありません。投資判断は案件ごとのデューデリジェンスと時系列シミュレーションに基づき、ご自身の責任で行ってください。
よくある質問
なぜ申込は多いのに稼働が少ないのですか?
系統枠の空押さえを含む投機的申込が殺到したことに加え、実装には用地・工事費負担金・機器納期・法令手続・市場登録という複数の壁があり、それらを全て越えて運転開始に至る案件がごく一部に限られるためです。
今から新規参入は間に合いますか?
2026年の規制強化(土地権原書類の要件化・保証金増額・同時受付義務・件数上限)で新規申込の難度は上がっています。土地権原の先行確保と申込枠の戦略配分が前提条件で、準備なき参入は難しくなりました。一方、系統枠を持つ先行案件や稼働済み案件の取得(セカンダリー)という選択肢が注目されています。
出典:日本エネルギー経済研究所「系統接続申請の急増と制度改革」(2026年7月) ・ 資源エネルギー庁(次世代電力系統WG・電力安定供給WG資料) ・ SII(環境共創イニシアチブ)系統用蓄電システム等導入支援事業
※ 本記事は公表されている一次情報に基づく一般的な整理です。制度の要件・金額・期限は公募回ごとに変わるため、申請時は必ず最新の公募要領をご確認ください。採択を保証するものではありません。
